S20外環隧道為何全封閉施工?一年工期能否縮短?解讀來了
由上海城投公路投資(集團)有限公司負責實施、隧道股份上海隧道工程有限公司負責施工的上海S20外環隧道大修工程于3月22日24時正式開展全封閉施工,計劃工期12個月。
此次施工為什么一定要全封閉?工期能否縮短?將采取哪些排堵保暢措施?……針對市民關心的多個熱點問題,上海城投公路集團給予了解讀。

現場航拍 本文圖均為 上海城投公路集團 圖
問:外環隧道為什么一定要“全封閉施工”?不能修一半留一半用以車輛通行嗎?
答:根據近年來的檢測評估報告對外環隧道結構服役性能狀態的評定,由于超負荷運營等各種原因,外環隧道土建及止水結構的性能狀態持續衰減,管節存在錯位、偏轉等姿態變化,并伴有滲水現象,急需實施大修。
經專家組多番論證,充分考慮外環隧道沉管結構形式的特殊性、結構修復時所需的整體性以及施工過程中存在的風險性,三孔同步“全封閉施工”是保證隧道結構安全、孔內人員安全和隧道維修精度的唯一可行方案,最終決定以三孔全封閉同步開展的形式組織大修。

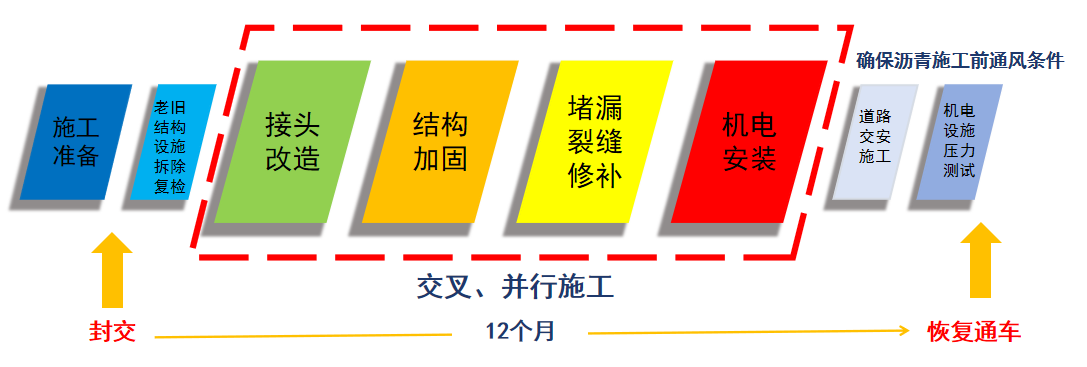

施工流程
問:外環隧道“全封閉施工”的時間為什么要整整一年,路面修補不是應該很快就好了嗎?工期能否縮短?
答:本次大修是對外環隧道結構、路面、設施等的一次整體性大修,涉及隧道結構加固、沉管段接頭改造、結構裂縫和滲漏治理、路面維修、設備系統更新改造等多方面內容,工程實施階段需將隧道內部原有構造全部拆除,并對主體結構進行整體修復,再行恢復各類使用功能,施工內容多、難度大、精度要求高。在充分考慮外環隧道的過江交通重要性后,經多方論證和優化方案,在保質維修前提下,工期壓縮至一年是合理工期。
問:外環隧道封閉大修后,其他繞行線路,尤其是G1503郊環隧道和北環等路段或將面臨常態化擁堵,將采取哪些排堵保暢措施呢?
答:外環隧道大修施工期間,為提升繞行線路的通行效率,城投公路在相關路段采取了全新的收費通行方案:
1.G1503江楊北路收費站-凌海路收費站雙向對所有車輛實行不計費通行;
2.G1503滬太公路收費站-G1503凌海路收費站、G1503滬崇-G1503凌海站收費站,對安裝ETC的集卡(J1、J2)車輛實行雙向不計費通行,對其他車輛則不實行減免優惠。

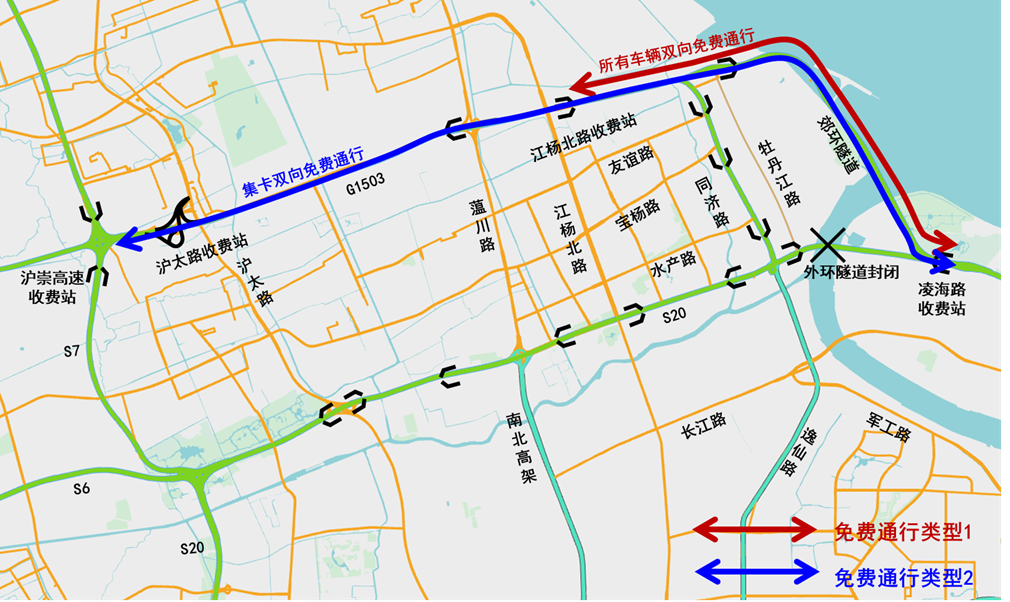

施工期間車輛收費政策調整
此外,在G1503(江楊北路收費站-凌海路收費站)路段,于江楊北路收費站入口采取入口預刷卡方案(即發放的通行介質內已預先記入了入口信息),以保障從江楊北路收費站入高速、從凌海路收費站出高速的各類車輛均可迅速取卡通過;在G1503繞行路徑沿線的滬崇高速收費站、滬太路收費站、江楊北路收費站、凌海路收費站等,通過根據車流量調控車道類型、增加混合車道比例、增派收費人員、增加手持機數量確保復式發卡等多種形式,保障車道開足、人員到位,全力應對外環隧道大修帶來的車流量激增問題。希望來往的司乘用戶能夠積極配合安裝ETC設備,以便盡快通行高速公路。
上海城投公路集團表示,此次外環隧道大修推進過程中,城投公路將積極與交警、施工單位、設施運行單位建立黨建聯盟和聯合保暢小組,形成工作合力,以城市需要、市民期盼作為工作的出發點和落腳點,全力做好繞行路線排堵保暢工作。同時,圍繞S20外環隧道大修工程各項目標任務,迎著困難上、頂著壓力上,盡快、全面提升隧道結構、路面、設施的整體安全水平,為通行車輛提供更安全、舒適、暢通的行車環境。
